Για την υλοποίηση του στόχου της ιεραρχημένης ανάδειξης του Πεισιστράτειου Τελεστηρίου και των προγενέστερων αυτού φάσεων του ιερού με τρόπο που να εξασφαλίζεται ότι, αφενός μεν η δομή και μορφή του Περίκλειου Τελεστηρίου παραμένει αντιληπτικά κυρίαρχη και άμεσα κατανοητή, αφετέρου δε η βασική ιστορία του μνημείου παραμένει αναγνώσιμη στον χώρο,  χρησιμοποιήθηκαν τα συμπεράσματα της κατασκευαστικής ανάλυσης, προτάθηκαν και εγκρίθηκαν (2021.12.31 Υ,Α,Ελευσίνα.Τελεστήριο) τα εξής:

1. Συμπλήρωση του στερεοβάτη του Περίκλειου ανατολικού τοίχου (Τ2) του Τελεστηρίου, τόσο του Πεισιστράτειου Τελεστηρίου όσο και της Περίκλειας επέκτασης με βάση τον τρόπο δομής που αντιστοιχεί στην Περίκλεια φάση. Συνολικά προβλέπεται η τοποθέτηση 73 νέων λίθων από ασβεστόλιθο στην στάθμη της ευθυντηρίας (23 στην περιοχή του Πεισιστράτειου Τελεστηρίου και 50 στην Περίκλεια επέκταση, εκ των οποίων οι 4 αποτελούν συμπληρώματα αυθεντικών μελών που σώζονται in situ)

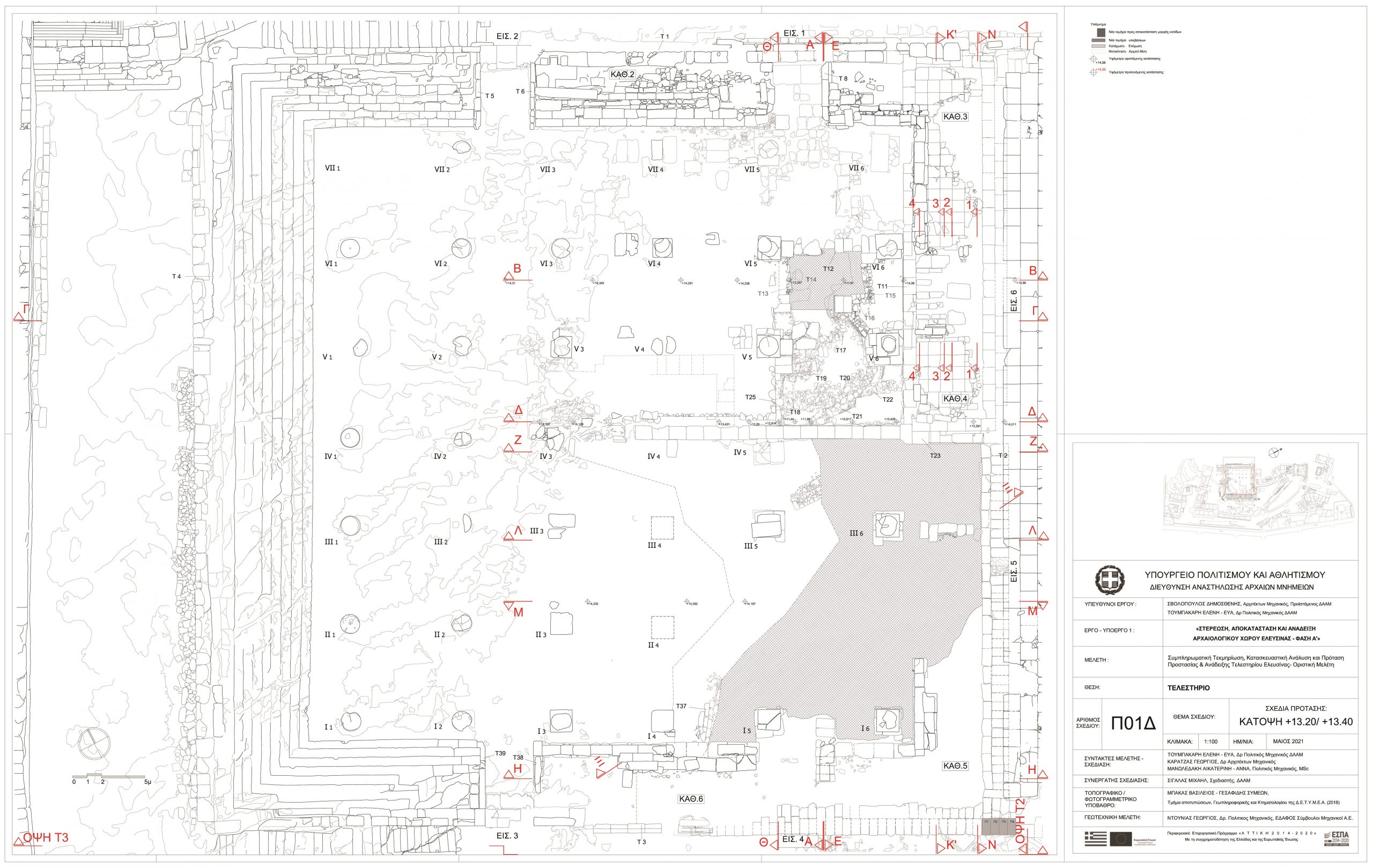

Πρόταση – κάτοψη +13.20 / + 13.40 (σχέδιο Π01Δ), Μάιος 2021

Πρόταση – κάτοψη +13.57 (σχέδιο Π01Γ), Μάιος 2021

2. Συμπλήρωση του τοιχοβάτη του Περίκλειου ανατολικού τοίχου (Τ2) του Τελεστηρίου, τόσο του Πεισιστράτειου Τελεστηρίου όσο και της Περίκλειας επέκτασης με βάση τον τρόπο δομής που αντιστοιχεί στην Περίκλεια φάση. Συνολικά προβλέπεται η τοποθέτηση 39 νέων λίθων στην στάθμη του τοιχοβάτη (18 στην περιοχή του Πεισιστράτειου Τελεστηρίου, εκ των οποίων 5 αποτελούν συμπληρώματα αυθεντικών μελών, και 21 στην Περίκλεια επέκταση, εκ των οποίων 8 αποτελούν συμπληρώματα αυθεντικών μελών)

3. Ανάδειξη των ελλειπουσών εισόδων ΕΙΣ.4, ΕΙΣ.5 και ΕΙΣ.6 με ανακατασκευή των πλαϊνών τοίχων τους (ή ισοδύναμα, των πλαϊνών τοίχων των κερκίδων) σύμφωνα με τον τρόπο δομής της Περίκλειας φάσης, με προσαρμογή της στην Πεισιστράτεια ειδικά για την είσοδο ΕΙΣ.6. Για την ΕΙΣ.4 θα απαιτηθούν 12 λίθοι υποβάσεων από ασβεστόλιθο και 6 υπερκείμενοι λίθοι από μάρμαρο. Για την ΕΙΣ.5 αντίστοιχα 16 λίθοι υποβάσεων και 6 από μάρμαρο, ενώ για την ΕΙΣ.6 18 λίθοι υποβάσεων και 5 μαρμάρινοι.

4. Ανάδειξη του περιγράμματος των κερκίδων ΚΑΘ.4 και ΚΑΘ.5, όπου αυτό ελλείπει, βάσει των δεδομένων της Περίκλειας φάσης, με τοποθέτηση 10 λίθων υποβάσεων από ασβεστόλιθο και 6 λίθων εδωλίων από μάρμαρο. Στο βορειοανατολικό τμήμα της ΚΑΘ.4 η υπόβαση προσαρμόζεται στο προϋπάρχον Πεισιστράτειο Τελεστήριο. Κατ’ αντιστοιχία, στην κερκίδα ΚΑΘ.3 τοποθετείται ένας λίθος υπόβασης και ένας λίθος εδωλίου από ασβεστόλιθο.

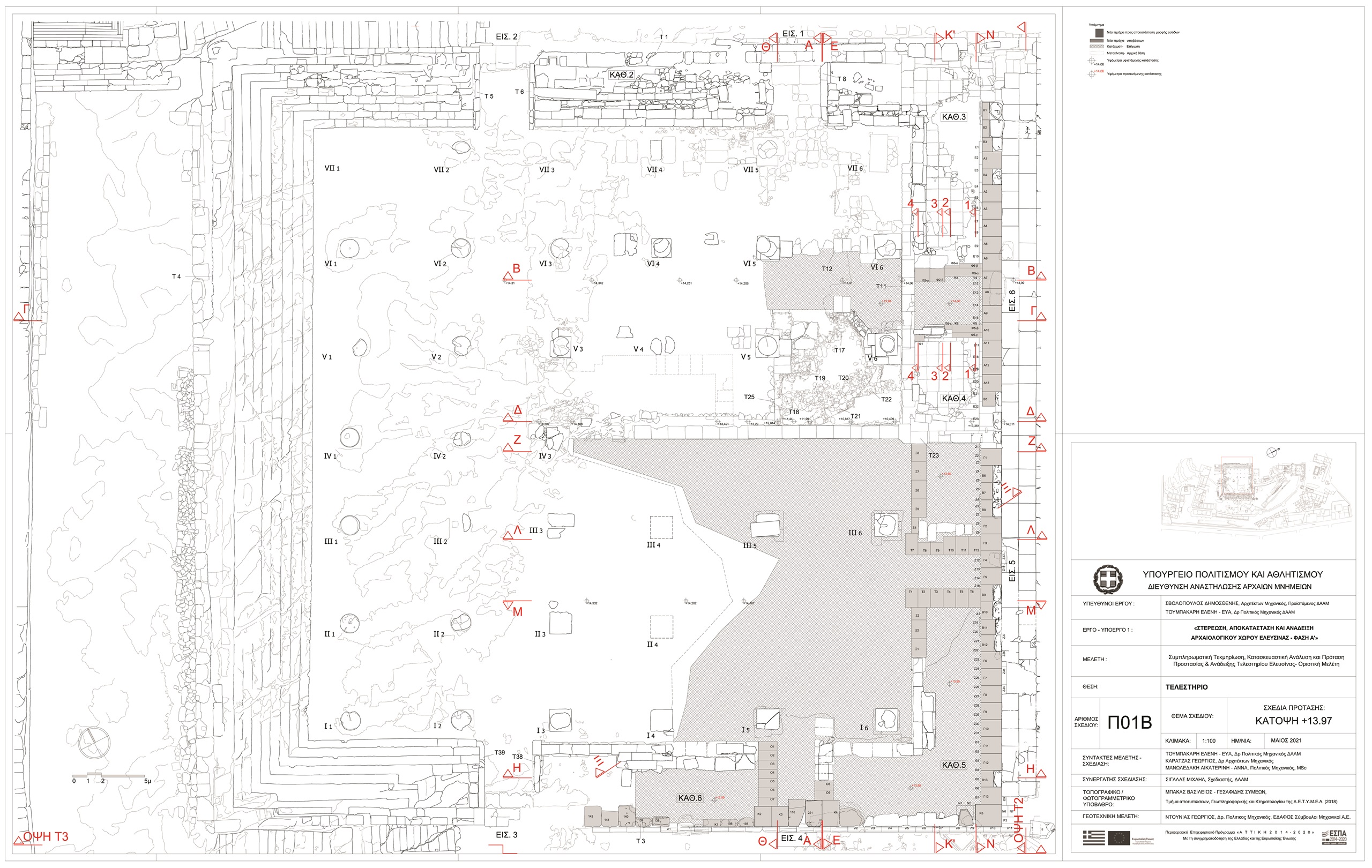

Πρόταση – κάτοψη +13.97 (σχέδιο Π01Β), Μάιος 2021

5.  Η στάθμη επίχωσης της περιοχής της ΕΙΣ.6 θα βρίσκεται στο +14.00 χωρίς την διαμόρφωση ράμπας με το μέσο ύψος επίχωσης να μην ξεπερνά τα 0,30μ. (τοπικά μόνο φτάνει τα 0,63μ.). Η επίχωση θα εγκιβωτίζεται πλήρως μεταξύ των τοίχων Τ11, Τ2 και των πλευρικών τοίχων των κερκίδων ΚΑΘ.3 και ΚΑΘ.4, με προϋπόθεση την προγενέστερη ολοκλήρωση των προτεινόμενων συμπληρώσεών τους με νέους λίθους τουλάχιστον έως την στάθμη +14.00.

6. Επέκταση του τμήματος του υφιστάμενου, εντός των ορίων του Πεισιστράτειου Τελεστηρίου, ανοικτού ορύγματος που θα παραμείνει ορατό για την ανάδειξη των προγενέστερων οικοδομικών φάσεων σε συνδυασμό με την κάλυψη της περιοχής της επέκτασης του μυκηναϊκού Μεγάρου Β, έτσι ώστε να επιτευχθεί η ανάδειξη και χρήση της βόρειας εισόδου του ανατολικού τοίχου του Περίκλειου Τελεστηρίου. Θα παραμείνουν ορατά η ΝΑ γωνία και όλος ο νότιος τοίχος του πρώιμου αρχαϊκού Τελεστηρίου, η κλίμακα και ο εξώστης του Μεγάρου Β και τμήμα του καμπύλου γεωμετρικού περιβόλου με τον υποκείμενό του μυκηναϊκό.

7. Επέκταση του τμήματος του Πεισιστράτειου Τελεστηρίου που θα παραμείνει ορατό. Συγκεκριμένα, θα αφεθούν ορατά όλος ο νότιος τοίχος, οι δύο περιοχές του Πεισιστράτειου Προστώου που διασώζουν τις πλάκες του δαπέδου τους και ο ανατολικός θυραίος τοίχος του Πεισιστράτειου Τελεστηρίου.

8. Εντός του Πεισιστράτειου Τελεστηρίου διατήρηση της σημερινής στάθμης εδάφους (περίπου +13.90μ.) προκειμένου να παραμείνουν εμφανείς οι άνω έδρες των βάσεων των κιόνων του.

9. Εντός της Περίκλειας επέκτασης και στις περιοχές εκτός των κερκίδων, αποκατάσταση της Περίκλειας στάθμης, η οποία είναι περίπου +14.20μ.

10.Επίχωση των θέσεων των κερκίδων  ΚΑΘ.5, ΚΑΘ.6 (ανατολικό τμήμα) και ΚΑΘ.4 (νότιο τμήμα) μέχρι τη στάθμη, η οποία αντιστοιχεί στην αρχαία στάθμη επί της οποίας θεμελιώνονταν οι κερκίδες. Η εν λόγω στάθμη είναι +13.80 μ., στην πρόταση όμως προβλέπεται+13.85μ. για την προστασία και εγκιβωτισμό των λίθων που θα τοποθετηθούν.

11.Συμπλήρωση των 4 ελλειπουσών βάσεων των κιόνων της Περίκλειας επέκτασης με επιφανειακή τοποθέτηση λίθων διαστάσεων 1,55Χ1,55μ. προκειμένου να αναδειχθεί ο ρυθμός και η δομή του.

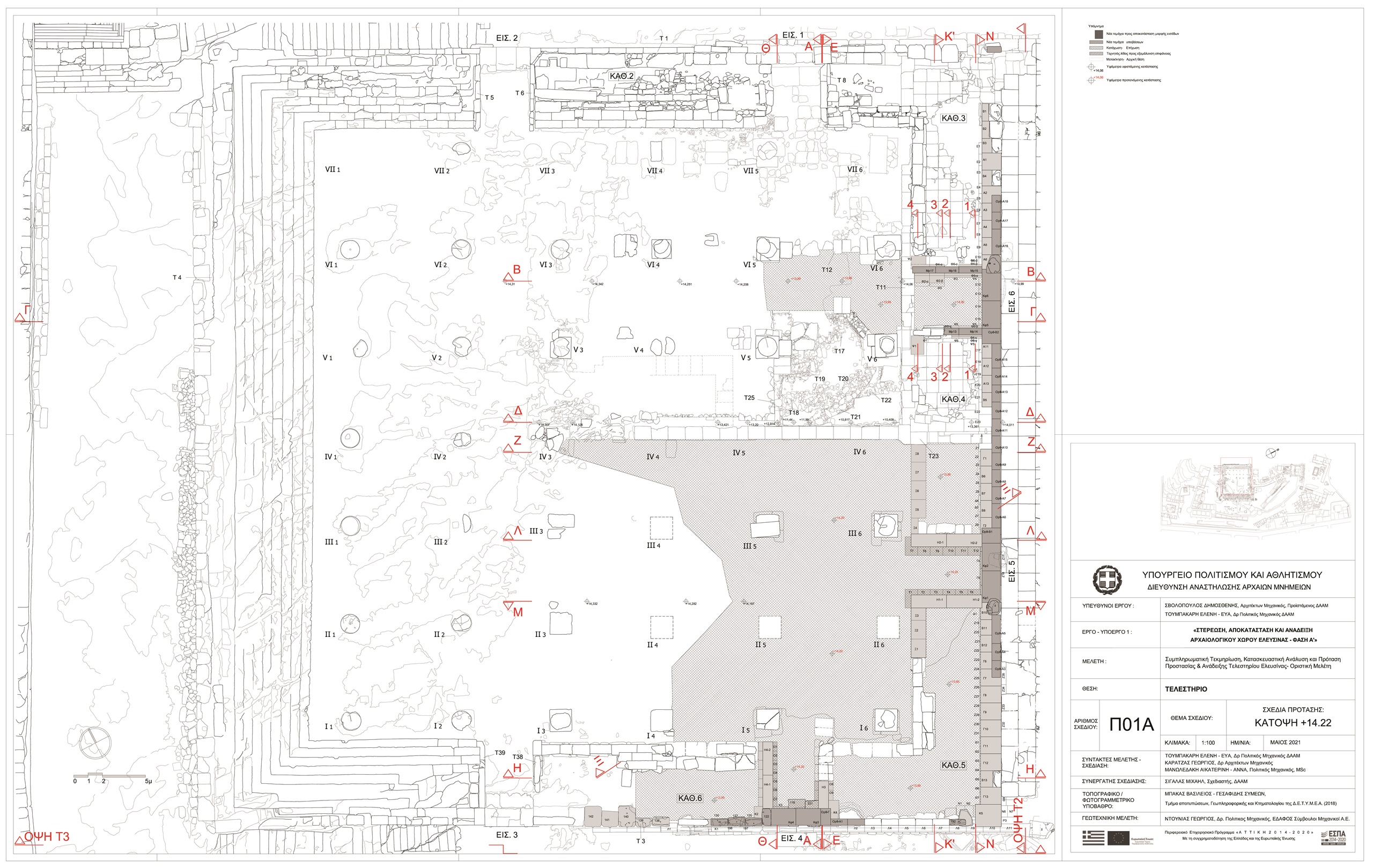

Πρόταση – κάτοψη +14.22 (σχέδιο Π01Α), Μάιος 2021

12.Επανατοποθέτηση των δυο σωζόμενων ορθοστατών μορφής Γ στην αρχική τους θέση, δηλαδή στην παραστάδα των δυο θυρών του ανατολικού Περίκλειου τοίχου.

13.Τονισμός των θυρών του ανατολικού Περίκλειου τοίχου με την τοποθέτηση νέων ορθοστατών ως παραστάδων τους στην θέση των δυο ελλειπόντων καθώς και κατωφλιών, τα οποία αποτελούνται από 2 λίθους έκαστο.

14.Τονισμός της ανατολικής θύρας του νότιου τοίχου με τοποθέτηση ορθοστατών (διάσπαρτων και νέων) εκατέρων και κατωφλιού αποτελούμενο από 2 λίθους.

15.Δημιουργία ορίου μεταξύ του Τελεστηρίου και της Φιλωνείου Στοάς με την τοποθέτηση 18 νέων και 2 διάσπαρτων ορθοστατών σε περιορισμένο μήκος εκατέρωθεν των θυρών και οπωσδήποτε εκτός των γωνιών και των παραστάδων του κτηρίου, για τις οποίες δεν υπάρχουν επαρκή στοιχεία.

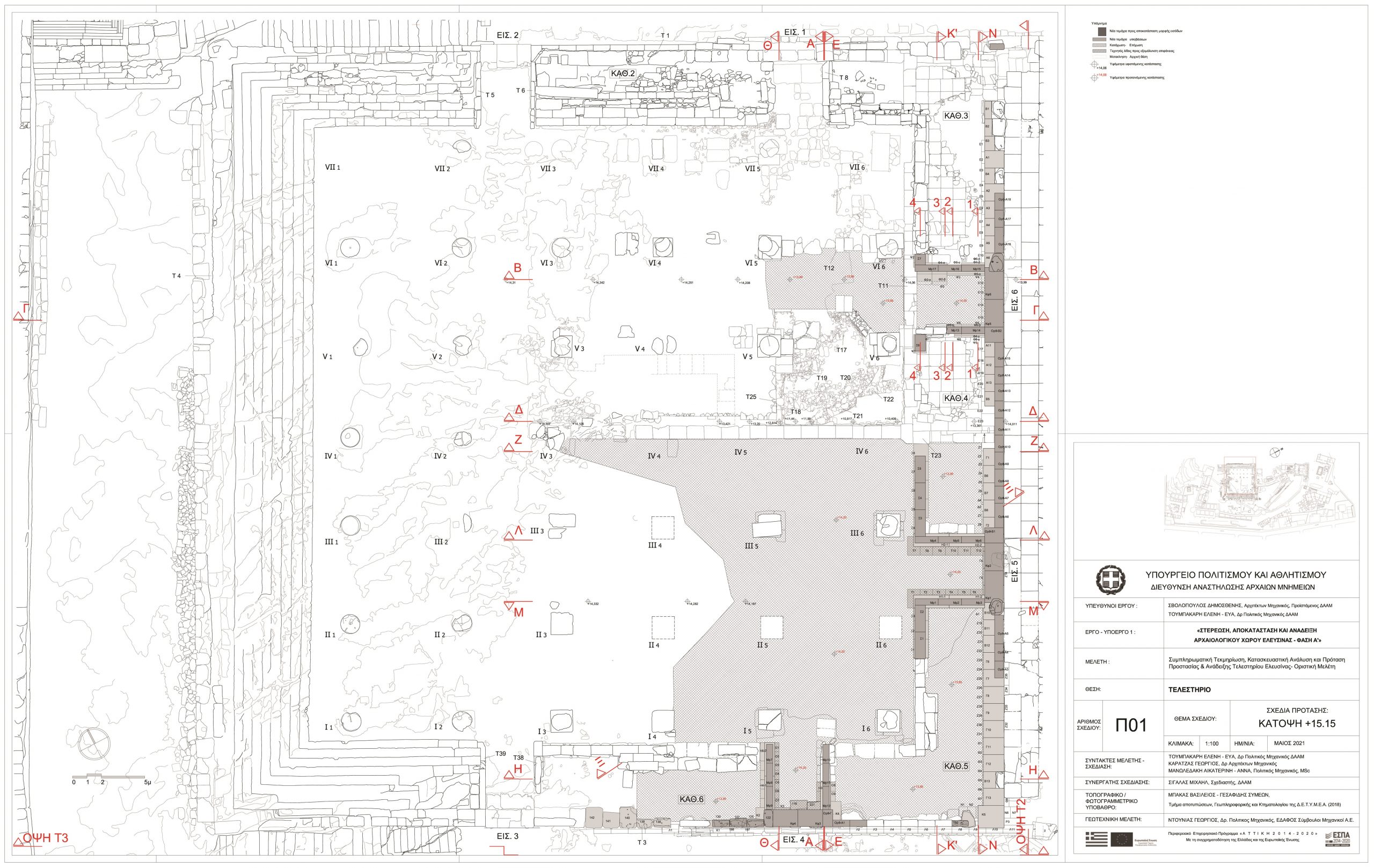

Πρόταση – κάτοψη +15.15 (σχέδιο Π01), Μάιος 2021

16.Συμπλήρωση του νοτίου τοίχου (Τ3) με διάσπαρτα και νέα μέλη σε όλο το μήκος μέχρι το επίπεδο του τοιχοβάτη και σε τμήμα του ορθοστάτη. Συγκεκριμένα θα χρησιμοποιηθούν 4 νέα μέλη υπευθυντηρίας, 21 νέα μέλη στην στάθμη της ευθυντηρίας, 4 νέα μέλη και 11 διάσπαρτα στην στάθμη του τοιχοβάτη, καθώς και 3 νέα μέλη και 5 διάσπαρτα στην στάθμη του ορθοστάτη.

17. Υλοποίηση της επίχωσης σύμφωνα με την εγκεκριμένη γεωτεχνική μελέτη των Γ.Ντουνιά, Ε.Λυμπέρη & Β.Γκίκα, η οποία εξειδικεύτηκε στο πλαίσιο της οριστικής μελέτης του Τελεστηρίου σε επίπεδο εφαρμογής.

Ειδικότερα:

Α. Ο εγκιβωτισμός του επιχώματος γίνεται στα δυτικά μέσω στου υφιστάμενου εδάφους, στα βόρεια μέσω του Πεισιστράτειου τοίχου Τ23 και στις υπόλοιπες θέσεις διαμέσου αρχαίων δομών και των προβλεπόμενων στη μελέτη συμπληρώσεων αυτών.

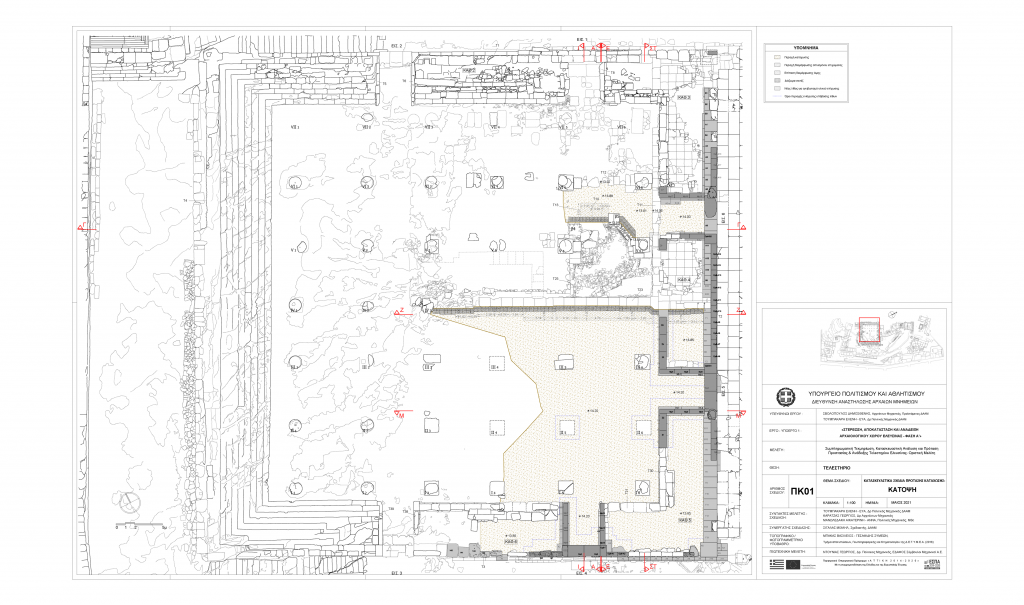

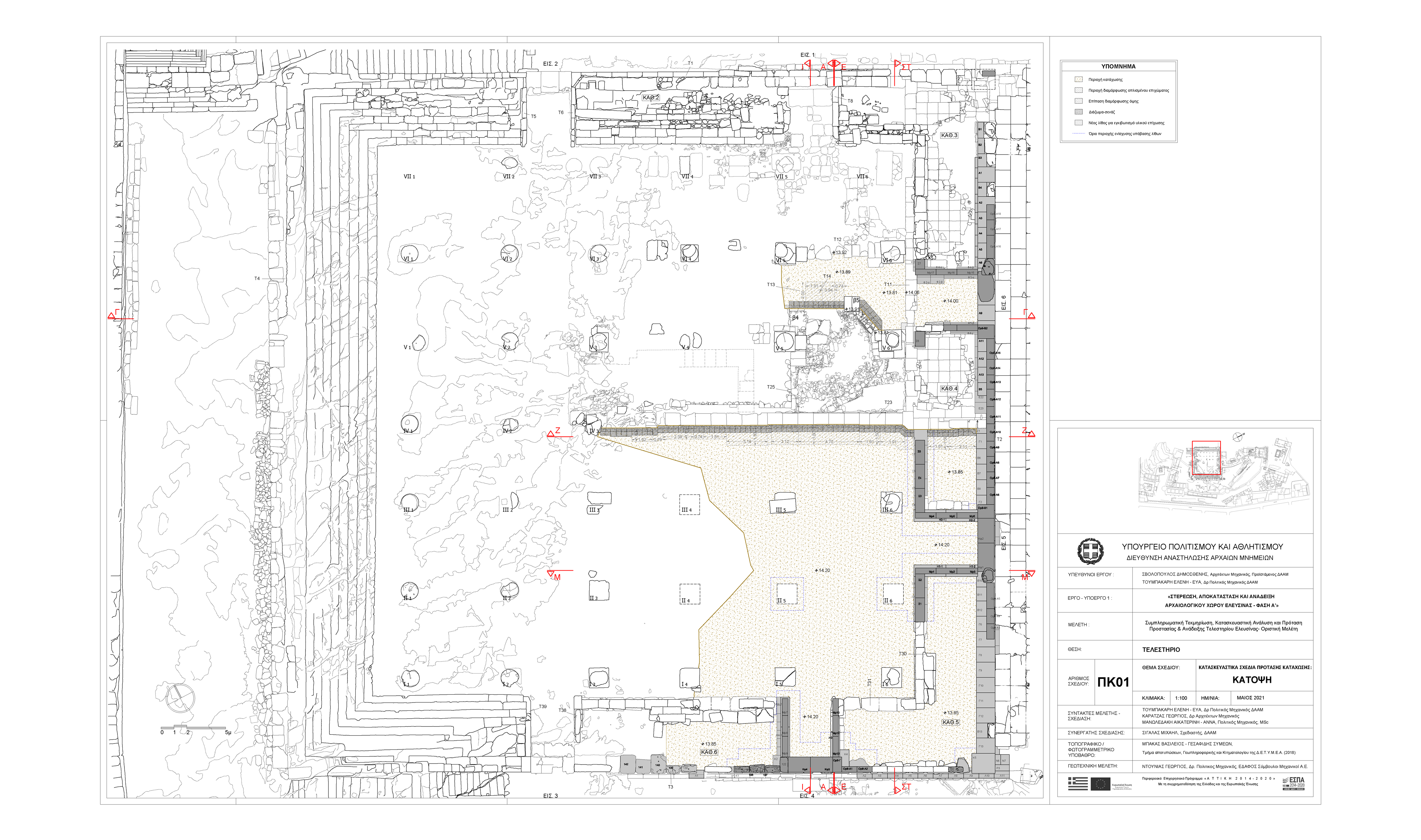

Κατασκευαστικά σχέδια πρότασης κατάχωσης – κάτοψη (σχέδιο ΠΚ01), Μάιος 2021

Β.  Λόγω του ύψους του κατακόρυφου μετώπου (>1μ. στο μεγαλύτερο τμήμα του), καθώς και για την ελαχιστοποίηση των μεταφερόμενων οριζόντιων ωθήσεων επί του τοίχου Τ23, διαμορφώνεται οπλισμένο επίχωμα προσαρμοσμένο στη γεωμετρία του αρχαίου τοίχου.

Κατασκευαστικά σχέδια πρότασης κατάχωσης  – τομή Α-Α (σχέδιο ΠΚ 02), Μάιος 2021

Γ.   Για την εξασφάλιση των επίφοβων επικλινών ή σχεδόν κατακόρυφων ανασκαφικών πρανών μεγάλου ύψους κατασκευάζονται βαθμιδωτές στρώσεις υποστήριξης με γεώσακους πληρότητας της τάξεως του 80%.

Δ.  Για την υποστήριξη αρχαίων δομών μεγάλου ύψους που θα καταχωθούν, τοποθετούνται γεώσακοι περιμετρικά αυτών σε ύψος τουλάχιστον 1,00μ..

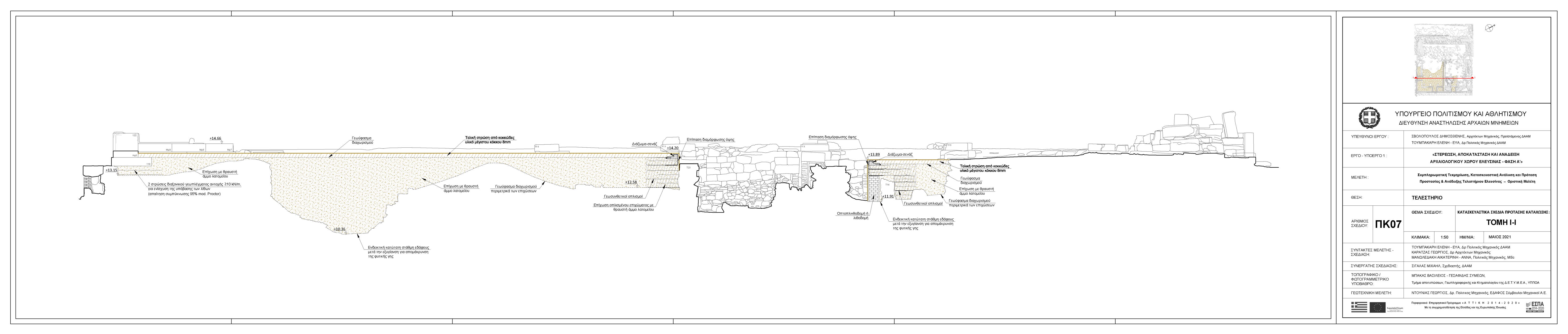

Κατασκευαστικά σχέδια πρότασης κατάχωσης  – τομή Ι-Ι (σχέδιο ΠΚ 07), Μάιος 2021

Ε. Στις εμφανείς κατακόρυφες επιφάνειες που δημιουργούνται, γίνεται εφαρμογή επιχρίσματος γαιώδους σύστασης και απόχρωσης εις τρόπον ώστε να δίνεται η εικόνα ανασκαφής, η οποία έχει αποκαλύψει όσες αρχαίες δομές αφήνονται ορατές.

Στο πλαίσιο της μελέτης προτάθηκε διαδρομή επίσκεψης με πρόσβαση από την Ιερά Οδό στην ΕΙΣ.1, από όπου θα υπάρχει μία πρώτη συνολική θέαση του μνημείου και αναγνώριση των καταλοίπων των προηγούμενων φάσεων. Στη συνέχεια, οι επισκέπτες θα μπορούν να κατευθυνθούν είτε προς το μουσείο ή τον νότιο πυλώνα, εξερχόμενοι από την ΕΙΣ.3, είτε προς την ΕΙΣ.5 και τη Φιλώνειο Στοά, όπου θα αντιληφθούν περισσότερο τα δομικά στοιχεία της Περίκλειας φάσης που υποδεικνύουν το μέγεθος και την σχέση των κατασκευών. Από εκεί ο επισκέπτης μπορεί να ακολουθήσει διάφορες διαδρομές ανάλογα με το πού θέλει να κατευθυνθεί (Ιερά Αυλή, λοιπά τμήματα του εσωτερικού του μνημείου, υψηλό άνδηρο, μουσείο ή νότιο πυλώνα)

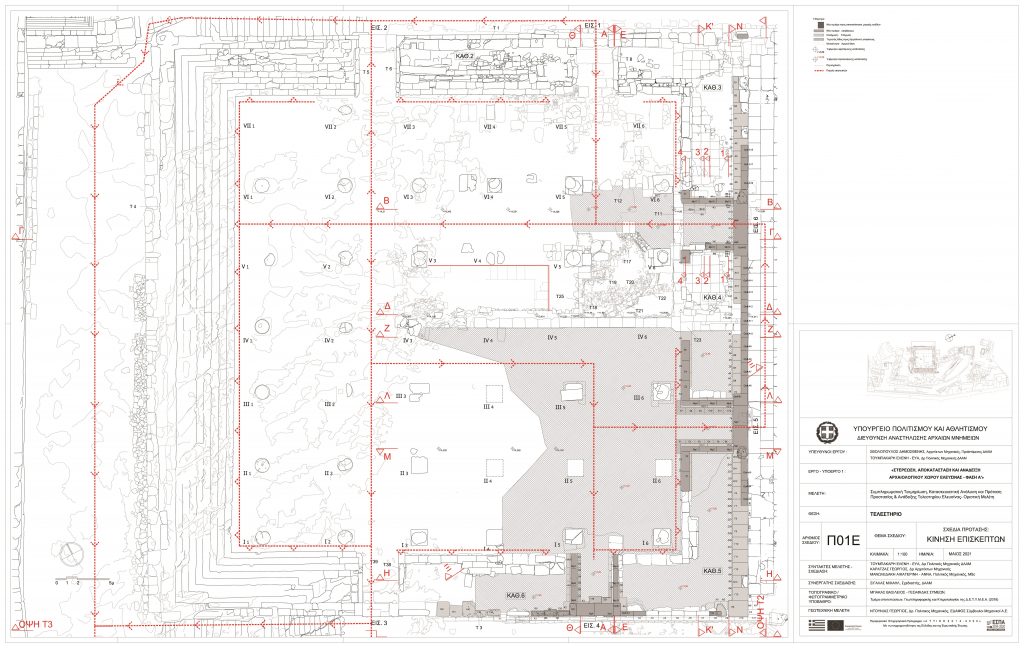

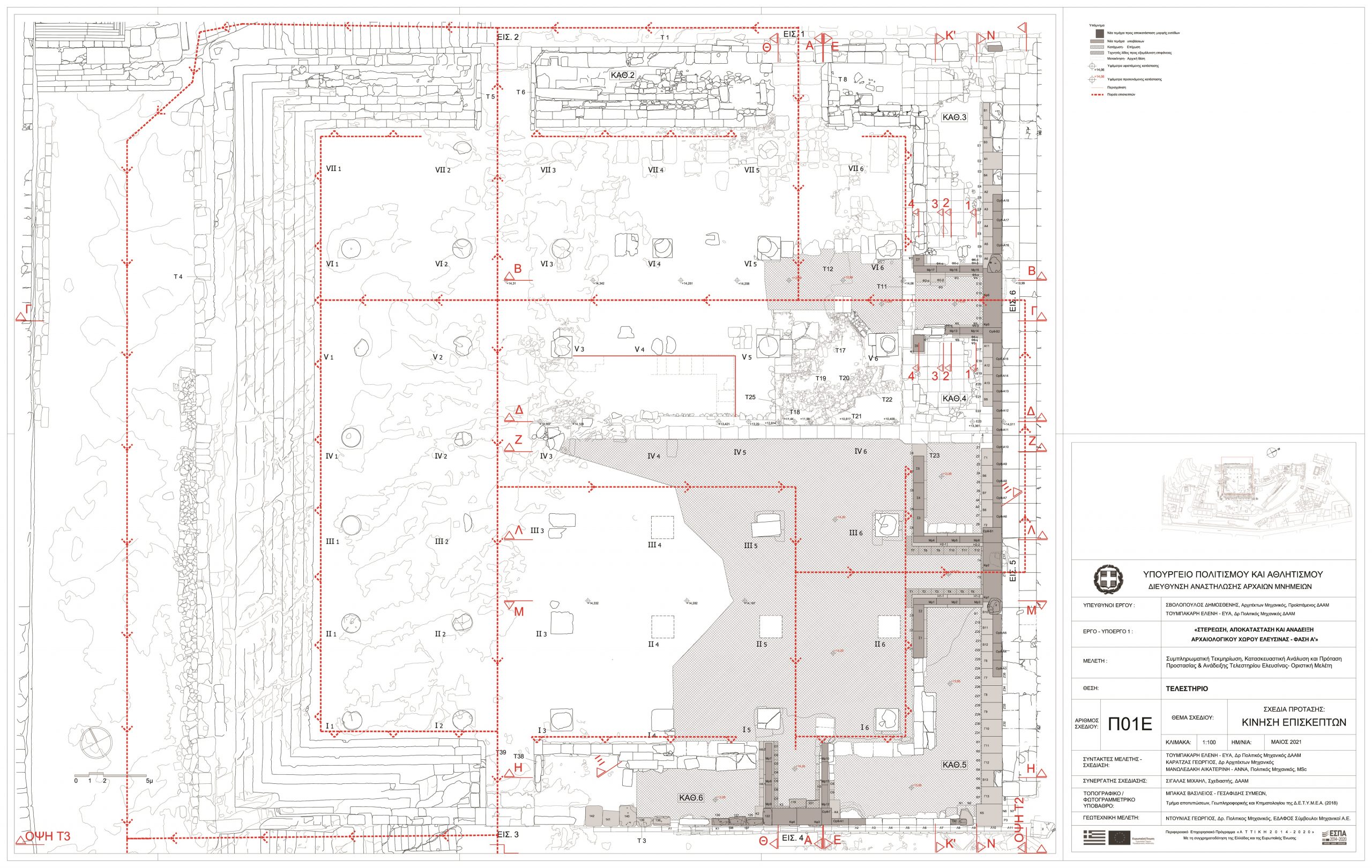

Πρόταση – κίνηση επισκεπτών (σχέδιο Π01Ε), Μάιος 2021
