Τον Ιούνιο του 2019 ξεκίνησαν οι εργασίες ανέλκυσης και απομάκρυνσης διάσπαρτων αρχιτεκτονικών μελών από τον χώρο μεταξύ Μεγάλων και Μικρών Προπυλαίων. Προαπαιτούμενο ήταν η προμήθεια του αναγκαίου εξοπλισμού ανύψωσης και μετακίνησης, και η κατασκευή των κύριων ξύλινων επιφανειών κίνησης (διάδρομοι και πλατφόρμες) για τη μετακίνηση των μελών. O σχεδιασμός των εργασιών πραγματοποιήθηκε στο πλαίσιο της Μελέτης εργοταξίου, λαμβάνοντας υπόψιν κατά κύριο λόγο το βάρος των μελών, τη θέση εύρεσής τους, την απόσταση από τον χώρο οριστικής διευθέτησής τους, και τις αντικειμενικές δυσκολίες λόγω ύπαρξης ανισοσταθμιών. Τα μέλη βρέθηκαν είτε σε άμεση επαφή είτε σε πολύ κοντινές μεταξύ τους αποστάσεις, με αποτέλεσμα η διαδικασία ανέλκυσής τους να είναι ιδιαιτέρως επίπονη και χρονοβόρα. Προκειμένου να εξασφαλιστεί τόσο η απρόσκοπτη λειτουργία του εργοταξίου (ανέλκυση μελών) όσο και η αναγνώριση/ τεκμηρίωση αυτών, διαμορφώθηκαν 6 χώροι προσωρινής απόθεσης, με συνολική έκταση της τάξεως των 91m2.

Η διαδοχή εργασιών που ακολουθείται για τη διαχείριση των διάσπαρτων μελών της Εισόδου έχει ως εξής:

α) Φάση ανέλκυσης από τη θέση εύρεσης: το μέλος ανυψώνεται με τη χρήση κατάλληλου −για την κατηγορία του βάρους του− ανυψωτικού συστήματος (μονοράγι με χειροκίνητο παλάγκο φ.ι. 3tn ή 5tn) και ακολούθως εναποτίθεται επί της πλησιέστερης ξύλινης πλατφόρμας/ διαδρόμου. Για την προσπέλαση των μεγάλων ανισοσταθμιών του αναγλύφου, αποφασίστηκε η χρήση τουλάχιστον δύο επιμέρους ανυψωτικών διατάξεων, μία σε κάθε ένα εκ των βασικών επιπέδων του σκάμματος.

β) Φάση μετακίνησης σε χώρο προσωρινής απόθεσης ή/και οριστικής τοποθέτησης: το μέλος μετακινείται διαμέσου των διαμορφωμένων ξύλινων επιφανειών κίνησης, με τη βοήθεια κατάλληλου −για την κατηγορία του βάρους του− συστήματος μετακίνησης (για βάρος έως 2500kg: χειροκίνητο παλετοφόρο, ενώ για βάρος 2500kg έως 5000kg: τροχήλατη πλατφόρμα βαρέως τύπου). Σημειώνεται ότι στη συγκεκριμένη φάση πραγματοποιείται και η αναγκαία καθέλκυση του μέλους στον ξύλινο διάδρομο του επιπέδου της Ρ. Αυλής, με τη χρήση του σταθερού μονοραγίου που βρίσκεται εγκατεστημένο νοτιοδυτικά της κρηπίδας των Μεγάλων Προπυλαίων.

γ) Φάση τελικής διευθέτησης: το μέλος τοποθετείται στην οριστική του θέση και πάλι μέσω κατάλληλου −για την κατηγορία βάρους του− ανυψωτικού συστήματος. Για τη στήριξή του χρησιμοποιείται ικανός κάθε φορά αριθμός κυβολίθων γκρίζου χρώματος και διαστάσεων 20x10x6cm, με παρέμβλημα γεωυφάσματος.

Η επικρατούσα κατάσταση  στην περιοχή της Εισόδου (μεταξύ Μεγάλων και Μικρών Προπυλαίων) μεταβλήθηκε σημαντικά σε σχέση με το 2019, καθότι ανελκύστηκαν και απομακρύνθηκαν συνολικά 355 διάσπαρτα μέλη βάρους άνω των 100kg (και περισσότερα από 300 θραύσματα). Αξιοσημείωτο είναι ότι η αρχική εκτίμηση δεν υπερέβαινε τα 100 μέλη, καθώς δεν ήταν τότε δυνατό να συνυπολογισθούν τα πλήρως καταχωμένα μέλη, τα οποία αποκαλύφθηκαν σταδιακά με την πρόοδο των εργασιών.

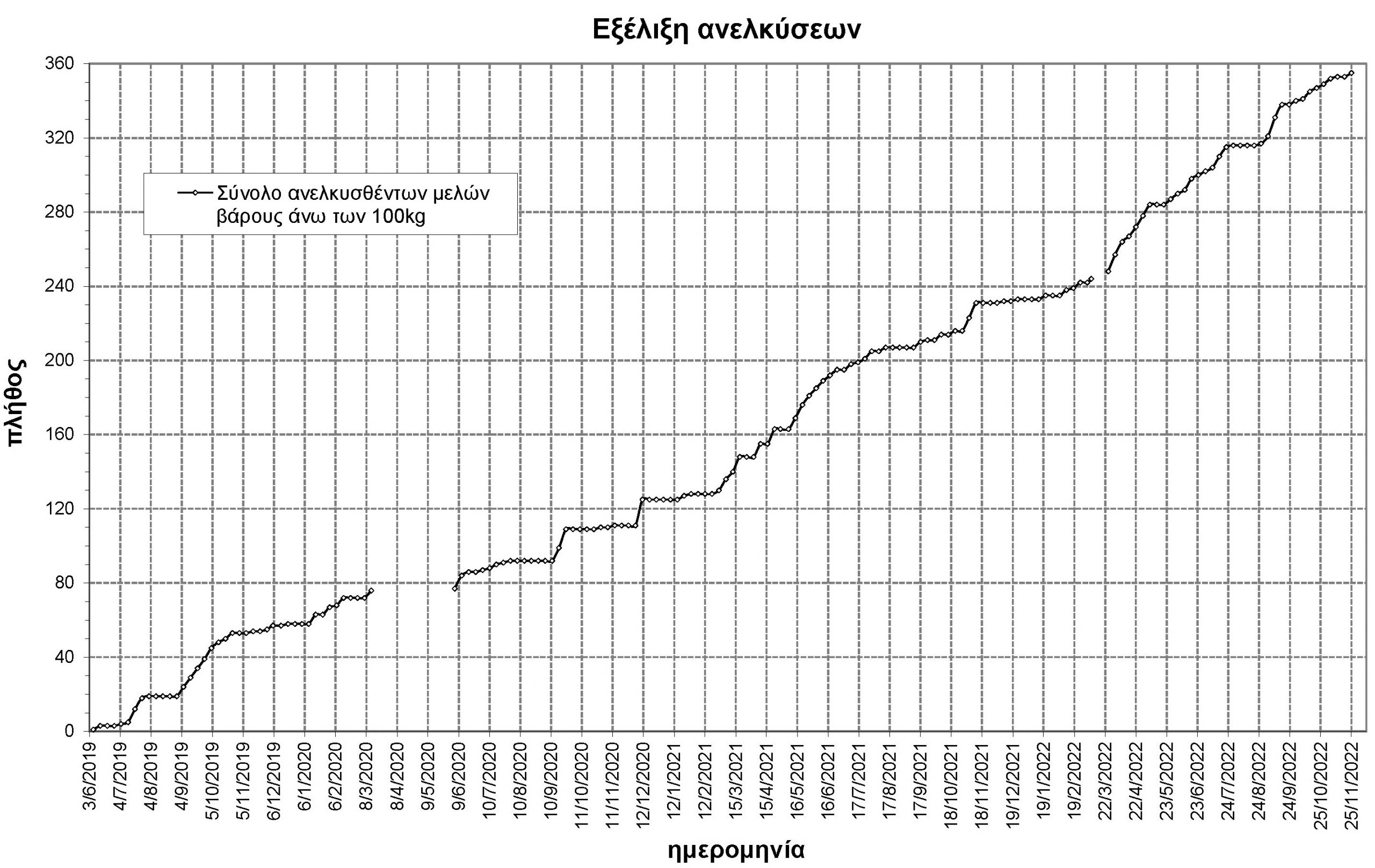

Διάγραμμα εξέλιξης των εργασιών ανέλκυσης και απομάκρυνσης διάσπαρτων μελών από την περιοχή της Εισόδου (μεταξύ Μεγάλων και Μικρών Προπυλαίων), Ιούνιος 2019 – Νοέμβριος 2022
